財經中心/綜合報導
環境部今天針對四接案召開環評大會,環團全程抗議、霸佔主席台,甚至一度會議中斷,但經過委員討論,最終決議「通過」四接環境評估審查!
協和電廠更新改建計畫(四接)從民國107年進入二階環評,歷經6次初審會議,至今已經7年,今天(26號)環境部召開,環境影響評估審查委員會第28次會議,經歷正反方代表近6小時討論,2案併陳大會討論後決議,環委討論民眾所提供台電土壤污染事證後,要求台電積極處理,建議本案補正後通過!

為了擴大四接案參與,環境部長彭啟明上任後邀請正、反方各推派3位學者專家作為外部委員參與審查,並在今日上午9時30分舉辦全天環評大會,基隆市長謝國樑、台電董事長曾文生皆親自出席坐鎮。會前有51名民眾登記旁聽發言,場中衝突不斷,贊成開發的里長及議員,不滿環團杯葛集體退席;環團質疑土地汙染、程序違法等疑義,還一度丟椅子、爆發肢體衝突,造成會中二度中斷,不過,主席葉俊宏堅持繼續開會,更在下午進入內部審查,由於環團不願離開會議室,環境部則更改會議室繼續召開內部審議,並就多項內容討論,最後經過17名委員共識通過大會審查,同意開發。

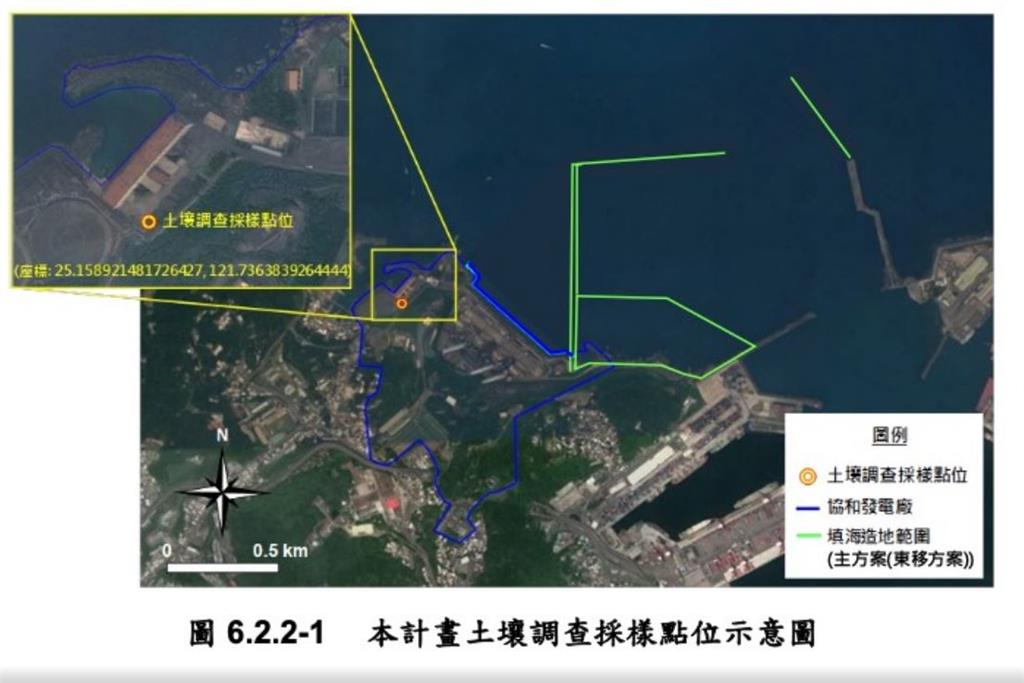

台灣電力股份有限公司「協和發電廠更新改建計畫環境影響評估報告書初稿」(四接環評),設計最初1.0版提出填海造地達29.25公頃、涉及基隆市水產動植物保育區,且緊鄰外木山漁港,對海域生態及海岸地形有重大影響之虞,在民國107年3月宣布進入較嚴謹的第二階段環境影響評估,歷時2年,109年12月才進行第1次初審會議。台電四接規劃於協和電廠內拆除既有4部燃油機組,改建2部燃氣複循環機組,歷經3次版本修改,開發面積由原本的29.25公頃縮減至14.5公頃,並東移開發範圍。
